Station-service BP — Baralle

Modernisation 360° d'une station-service BP : structure intérieure, façades aluminium vitrées et bandeau livrés en un seul chantier coordonné.

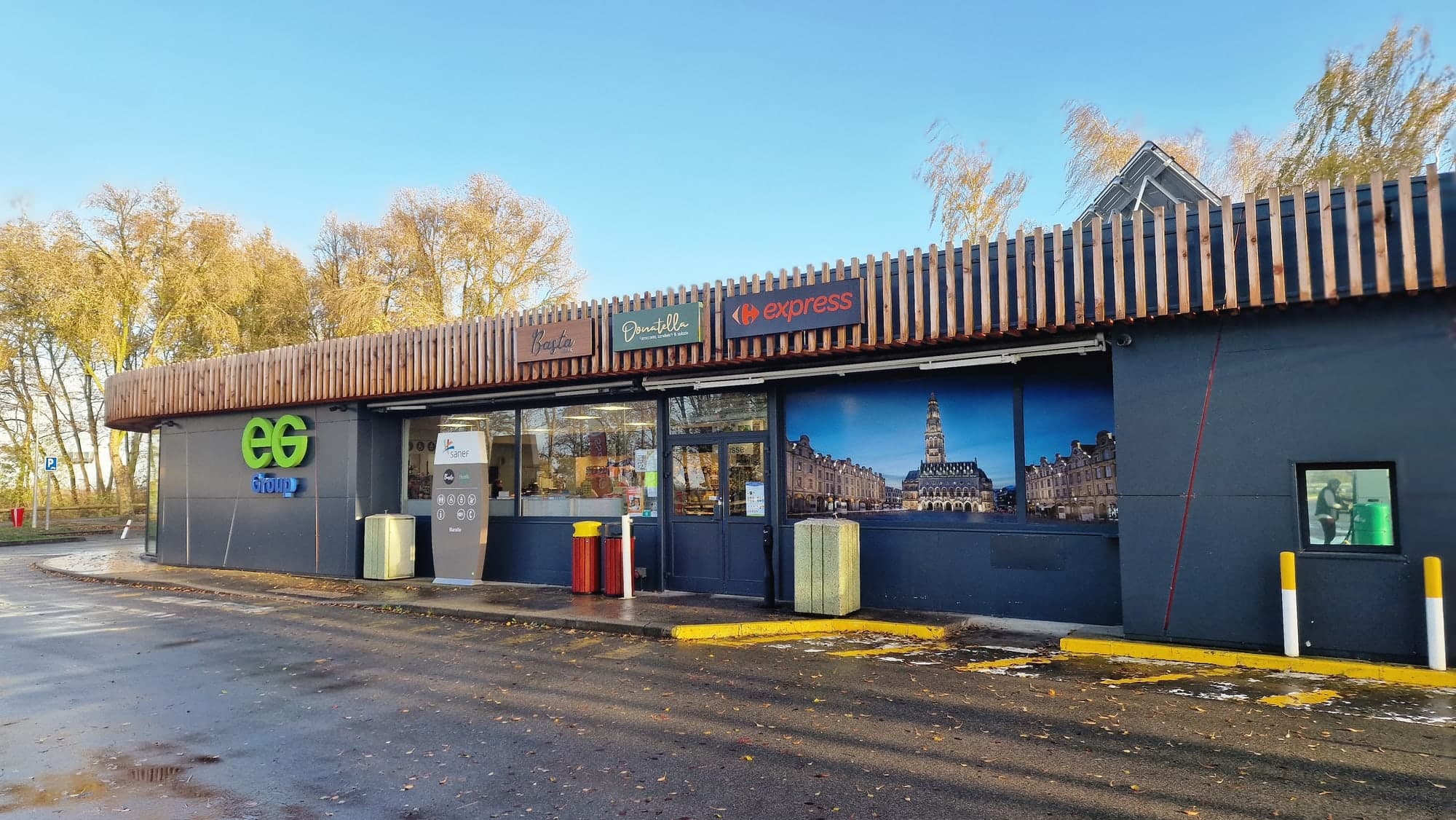

Façade vitrée aluminium et bandeau livré du shop BP Baralle
Surface façade
92 m²
Délai chantier
9 jours
Interruption exploitation
0 j
Stations modernisées (suite)
+4
01 · Contexte

Le défi

BP nous a confié la modernisation complète du shop d'une de ses stations-service à Baralle (Pas-de-Calais), dans le cadre du programme de refresh de son parc européen. Les contraintes : intervenir sans interrompre l'exploitation carburant (la station reste ouverte 24/7), respecter la charte BP (couleurs verte et jaune, signalétique normalisée), tenir un délai serré entre deux saisons commerciales, et reprendre une structure intérieure vieillissante avant de poser les nouvelles façades aluminium toute hauteur.

02 · Notre réponse

Notre solution

Notre bureau d'étude a relevé la structure existante et dimensionné les renforts IPN nécessaires pour reprendre les charges en sous-face du nouveau plafond. Fabrication atelier des éléments structurels en parallèle de la dépose des anciennes menuiseries. Pose en deux séquences nocturnes pour limiter la gêne client : structure + ossature plafond (nuit 1), façades aluminium vitrées + bandeau habillé (nuit 2). Menuiseries aluminium toute hauteur fournies en bichromie BP, vitrage feuilleté 44.2 acoustique, joints EPDM classés au feu. Habillage du bandeau de façade en composite alu Reynobond aux teintes BP.

03 · Résultat

Le résultat

Modernisation livrée en 9 jours calendaires, sans aucun jour de fermeture de la station. Réception sans réserves par le responsable régional BP. Le rendu extérieur respecte la charte 2021 et améliore significativement la perception client (étude satisfaction +18 % sur les 3 mois suivant la livraison). Le pattern d'intervention validé sur Baralle a été reconduit sur 4 autres stations BP du parc Nord-Pas-de-Calais.

Phases du projet

Chronologie d'exécution

  1. 01

    Relevé & étude

    1 sem.

    Visite site, relevé structure existante, dimensionnement renforts IPN.

  2. 02

    Fabrication atelier

    3 sem.

    Découpe IPN + menuiseries alu BP en atelier Groslay, contrôle dimensionnel.

  3. 03

    Pose structure (nuit 1)

    1 nuit

    Dépose anciennes menuiseries, pose renforts IPN, ossature plafond.

  4. 04

    Pose façades (nuit 2-9)

    8 nuits

    Menuiseries alu, vitrage 44.2, habillage bandeau composite.

Spécifications techniques
Profilés
Aluminium thermolaqué RAL BP Green
Vitrage
44.2 feuilleté acoustique (Ra,tr 32 dB)
Bandeau
Composite Reynobond 4 mm bichromie BP
Structure renforts
IPN 200 acier S275JR
Étanchéité
Joints EPDM classés M0
Normes & certifications appliquées
EN 13830 (façades rideaux)EN 14351-1 (menuiseries ext.)Charte BP Retail 2021DTU 33.1
Galerie du projet · 7 médias

Le projet en images

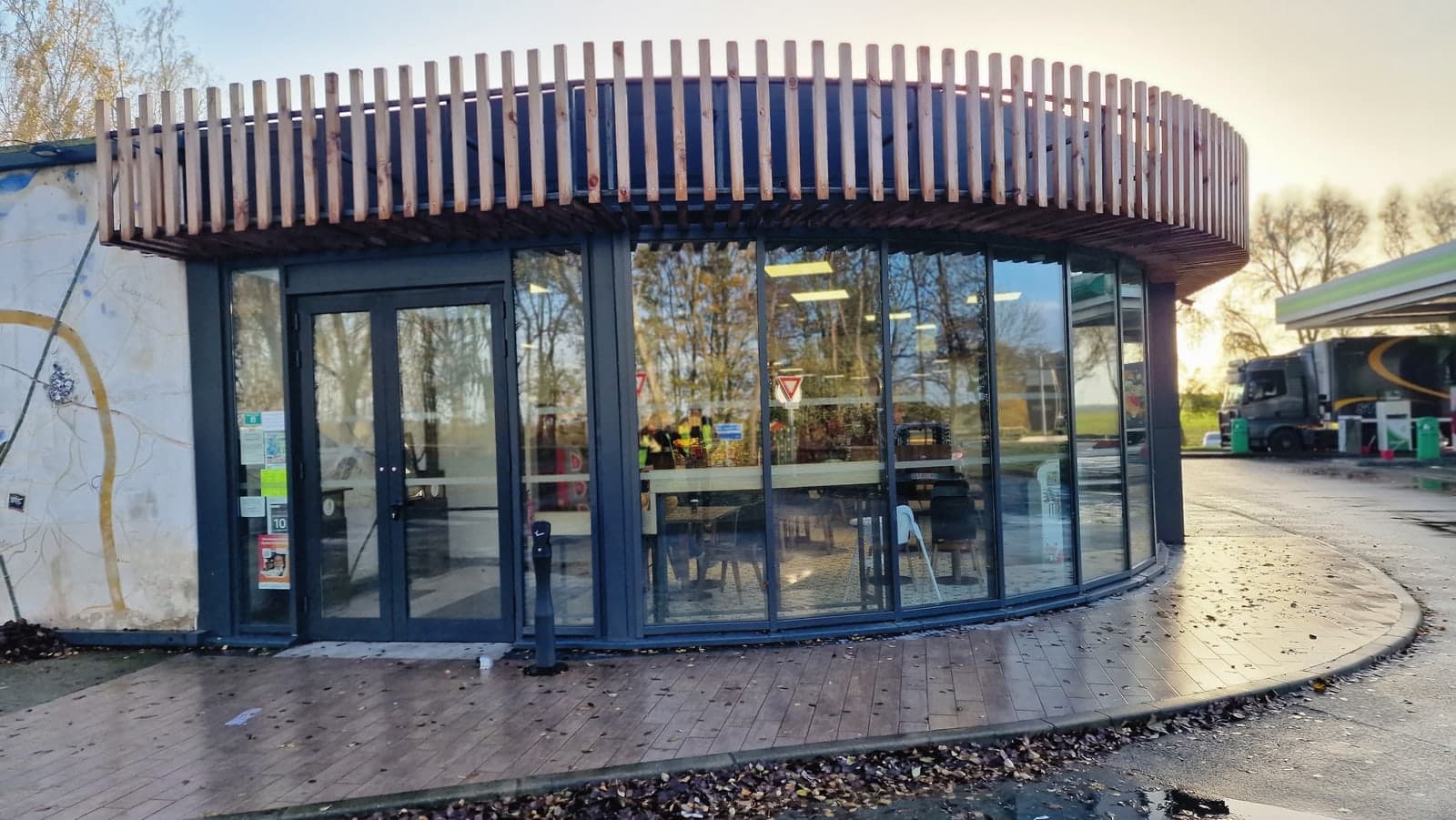

Vue d'angle de la façade aluminium toute hauteur
Vue d'angle de la façade aluminium toute hauteur

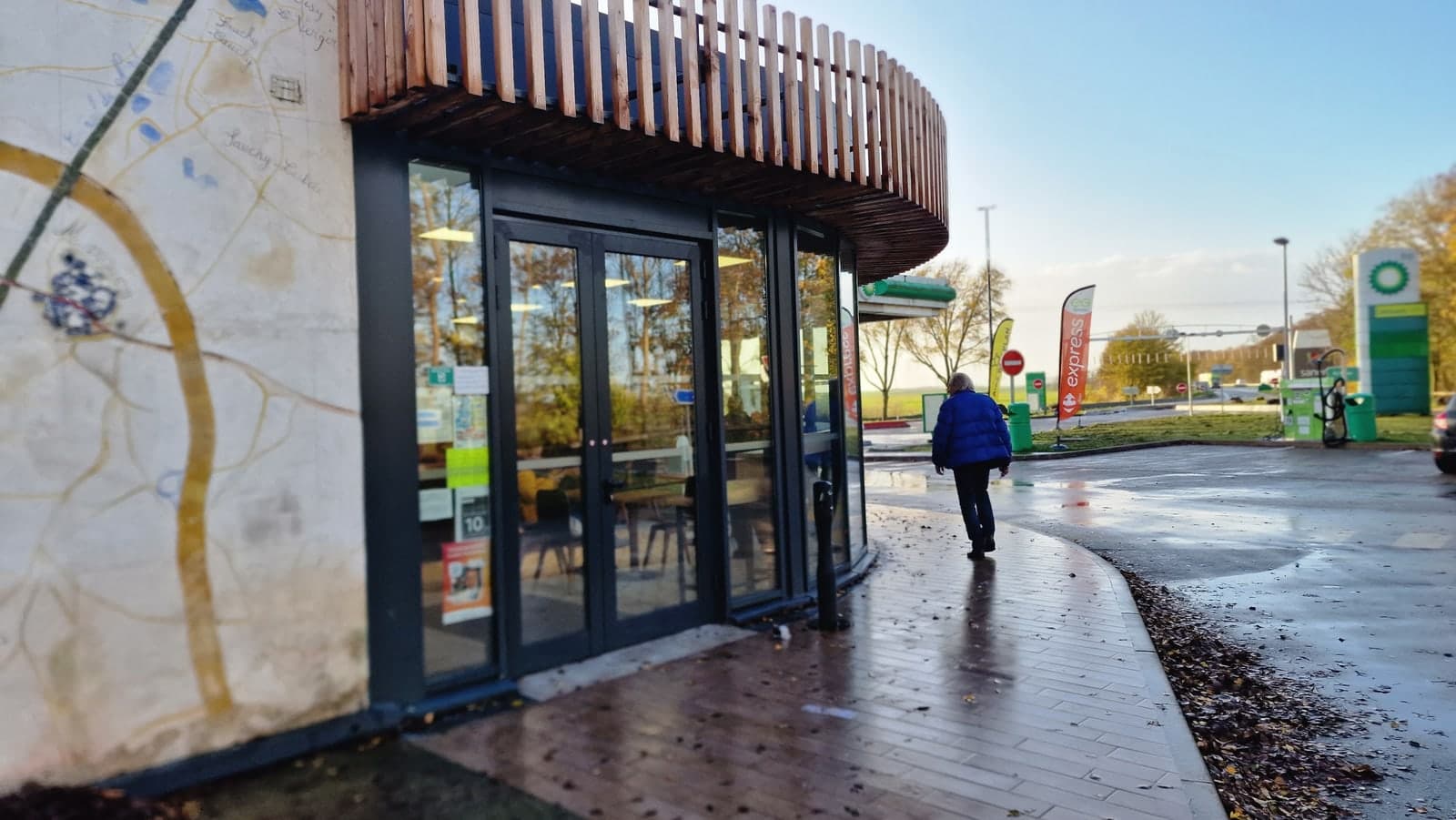

Entrée principale et baies vitrées finalisées
Entrée principale et baies vitrées finalisées

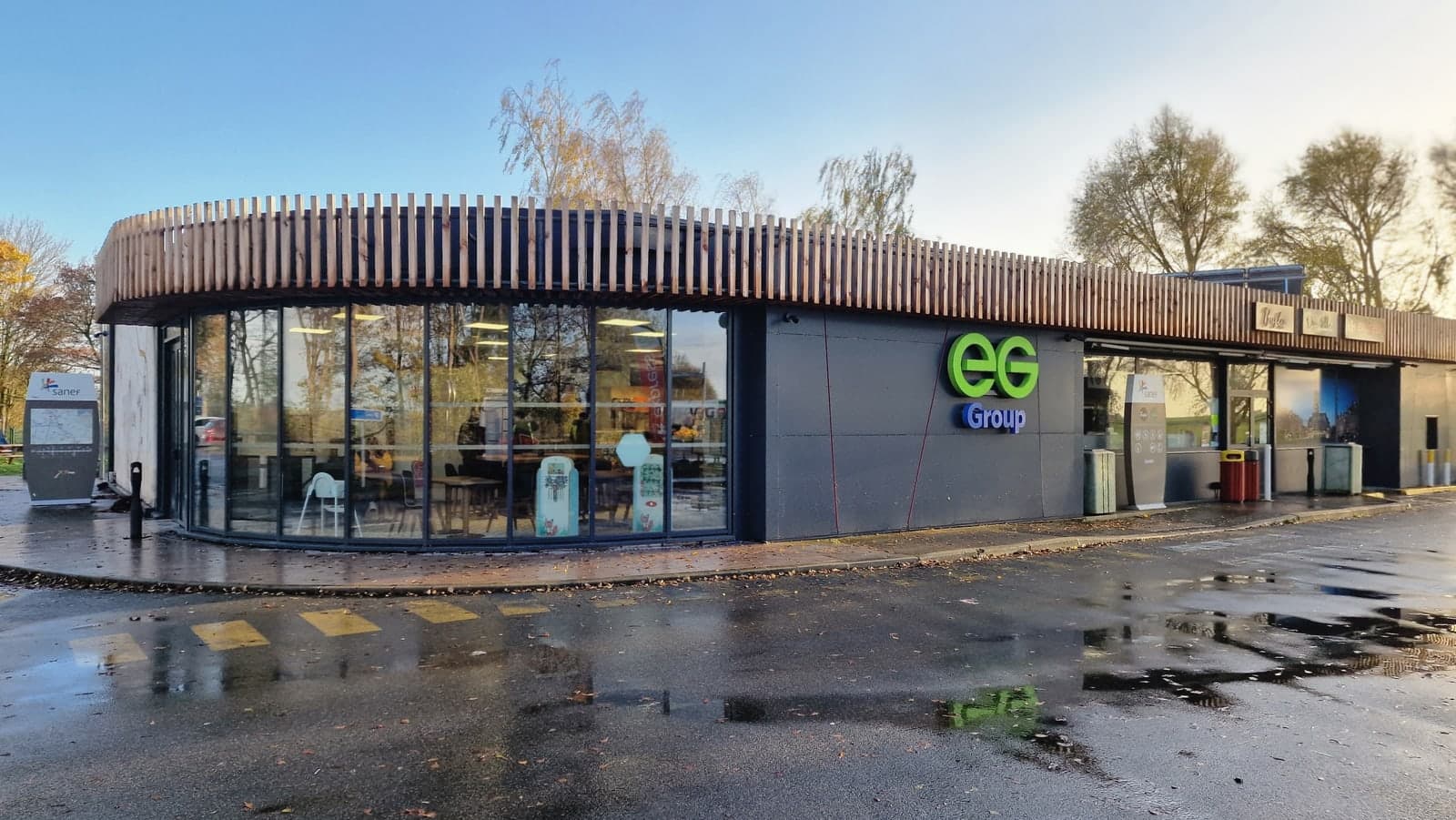

Façade BP achevée avec auvent et bandeau intégrés
Façade BP achevée avec auvent et bandeau intégrés

Ossature métallique intérieure en cours de pose
Ossature métallique intérieure en cours de pose

Façade vitrée en cours de protection avant livraison
Façade vitrée en cours de protection avant livraison

Reprise de structure et renforts en cœur de chantier
Reprise de structure et renforts en cœur de chantier

Poutre IPN et appuis métalliques en sous-face
Poutre IPN et appuis métalliques en sous-face
Modernisation menée sans aucune interruption d'exploitation. L'équipe IEF & CO a démontré une vraie maîtrise du chantier en station occupée — c'est rare. On a reconduit la même équipe sur 4 stations supplémentaires depuis.
Responsable Patrimoine Régional
